什么是岩板?岩板如何安装的?一篇文章为你解答!

/ by 岩板世界 浏览次数:

  岩板是什么材料?

  据了解岩板是由天然石料经过特殊工艺,借助万吨以上压机压制(超过15000吨),结合先进的生产技术,经过1200℃以上高温烧制而成,能经得起切割、钻孔、打磨等加工过程的新型瓷质材料。

  岩板的英文是“SINTERED STONE”,译为“烧结密质石材”。但,什么是岩板仍存在着较大的争议。行业内对岩板的定义大致有两种:其一,有人认为岩板主要来自进口品牌,部分将岩板看作单一品类独立运营的企业,会鲜明地把岩板和瓷砖区分开;其二,有人认为岩板主要出自国内陶瓷企业,他们觉得岩板其实就是陶瓷大板,或者是陶瓷大板的一种。

  据了解岩板是由天然石料经过特殊工艺,借助万吨以上压机压制(超过15000吨),结合先进的生产技术,经过1200℃以上高温烧制而成,能经得起切割、钻孔、打磨等加工过程的新型瓷质材料。岩板主要用于台面领域和墙地面领域,可用于家居和商业工程。如:厨房台面、卫浴台面、家具台面,也可以用于墙地面铺贴、柜体饰面板等应用。

  相比于传统的建材,它是一种新型材料。岩板作为浴室或厨房台面、背景墙等确实有很多优点,比如:抗污、耐热、防刮、耐用、紫外线耐光、表面无需二次处理等。一个缺点是岩板与石材和其他台面材料不同,不具有纹路通体的特点。目前,岩板的图案基本上都是印在表面。

  来看看岩板的安装过程吧!

岩板的铺贴工艺

岩板施工技术规范八大关键

  1. 施工工具

  岩板铺贴专业工具:瓷砖专用吸盘、移动固定架、瓷砖防护移动支架、水平尺、激光水平仪、贴墙贴地仪、齿形鏝刀、 钢抹浆刀、瓷砖找平器、推紧钳、平板振动器 (带胶垫)、填缝刮刀、电动切割机、卷尺、 清洁海绵、 电动搅拌器、搅拌桶、刮平板、缝隙伸缩器、开孔定位器、 手动切割器、钻孔机。

  2.施工前基层处理

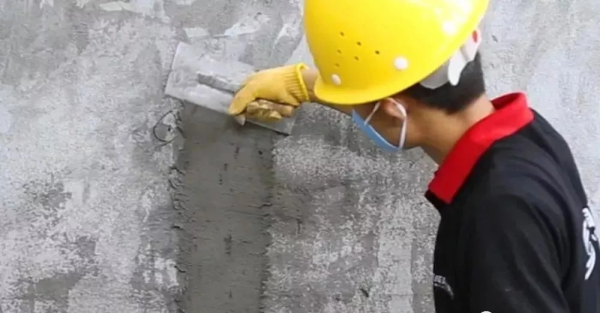

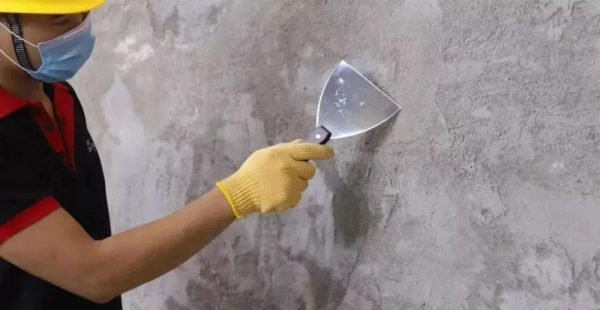

  铺贴前要全面检查基层垂直度、平整度、阴阳角方正度、抹灰层空鼓、裂缝等,并进行清洁和处理。

  3.搬运及加工

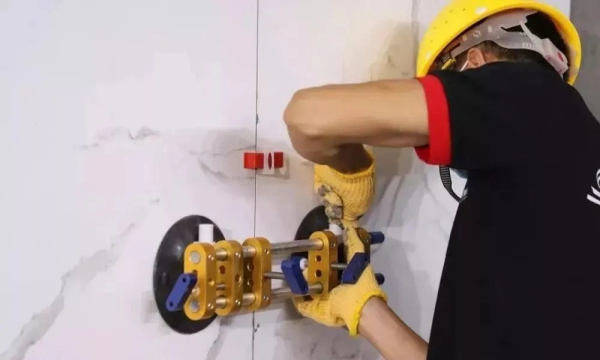

  在进行岩板搬运时,应采用符合要求的手泵吸盘或专业抬板杠进行搬抬,放至搬运车上运输,搬运放置过程中严禁单角着地。

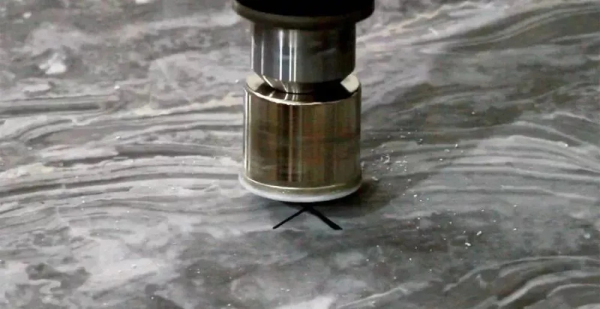

  岩板铺贴过程中会需要切割倒角、开圆孔、开方孔等加工工序。测好尺寸,使用切割机、玻璃钻孔器等工具切割、开孔。

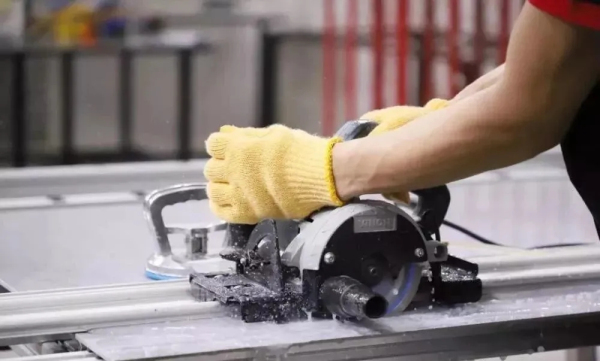

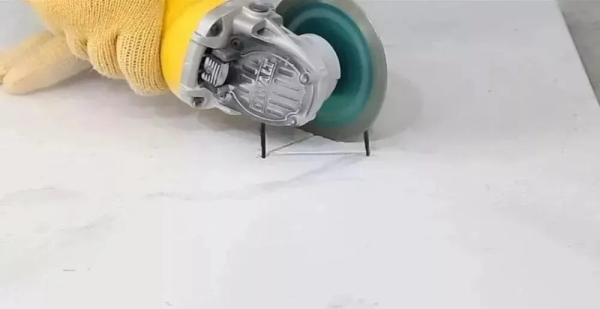

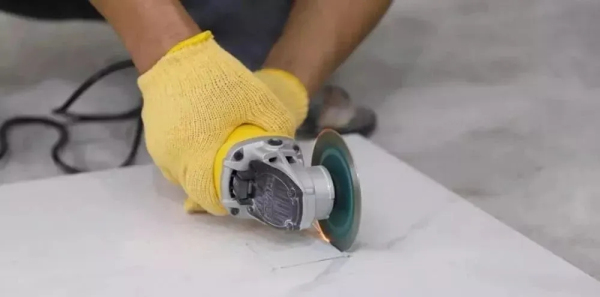

▲ 岩板切割

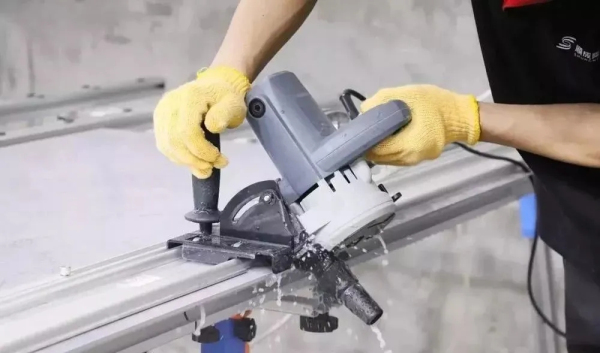

▲岩板切倒角

▲岩板开圆孔

▲岩板开方孔

  4.专用胶粘剂

  铺贴岩板时应使用专业的瓷砖胶,建议选用柔性瓷砖胶或C2ES级别及以上的瓷砖胶产品,禁止使用云石胶作为粘结剂铺贴岩板。

  5.岩板墙/地面湿贴工艺流程

  01 弹线分格/ 按墙面基层处理和精找平流程处理好基层后,确定分段分格弹线及弹出基准线,同时设置完成面厚度标准点,以控制面层厚度及垂直平整度。

  02 刷涂界面剂/ 采用滚筒将界面剂均匀刷涂墙面/地面粘贴面,静置2h后方可粘贴。

  03 粘结材料制备/ 胶粘剂与水的配合比应根据产品说明书进行调配,用慢速电动搅拌器搅拌均匀后静置5~10min,再略搅拌后使用。

  04 粘贴面清理/ 粘贴面不应有灰尘及异物,避免粘贴效果影响,宜采用海绵清理粘贴面,并注意检查板材是否有裂纹。

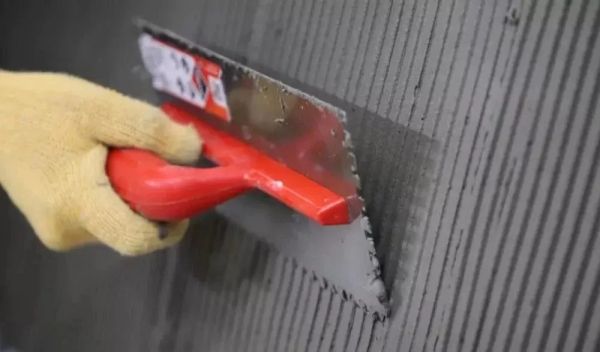

  05 胶粘剂施工 / 将搅拌均匀的胶粘剂在板材和基面粘贴面平整的涂抹一层,然后用齿形刮板以夹角30°进行刮胶,板材与基面胶粘剂齿形的方向应平行,并将四边的胶粘剂做出倒角,基层和板材胶粘剂厚度宜为3-6mm;应均匀、饱满、无间断。

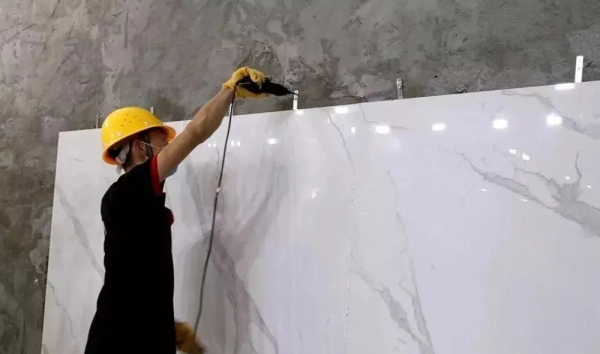

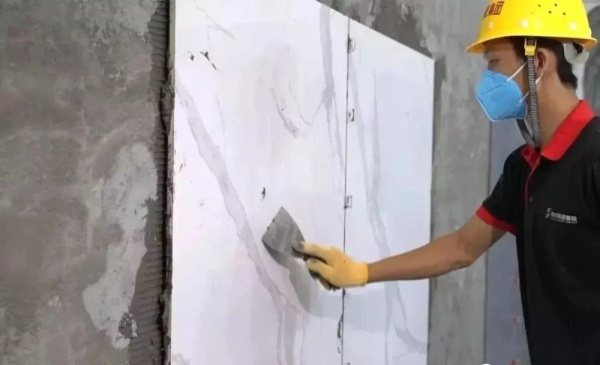

  06 岩板铺贴/ 岩板粘贴施工时,应按从下至上、自内至外的顺序沿基准线进行粘贴;搬运宜采用两个或两个以上手泵式钢架吸盘;胶粘剂涂抹完成后20min内应将岩板粘贴到基面上;铺贴时应采用垫脚保护。

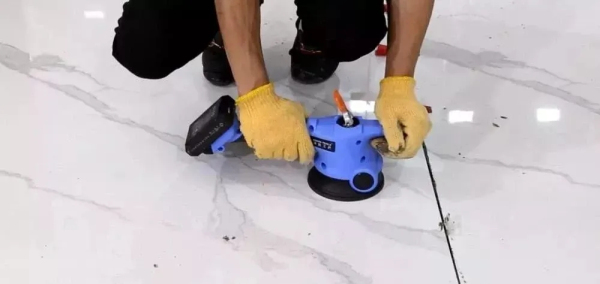

  07 平整度调整/ 岩板粘贴到基面后,先揉压后再用振动器调整岩板至平整,宜用垫块调整面材的水平度或垂直度,岩板之间用找平器底座和插片进行找平,岩板缝隙宽度调整宜用缝隙伸缩器。

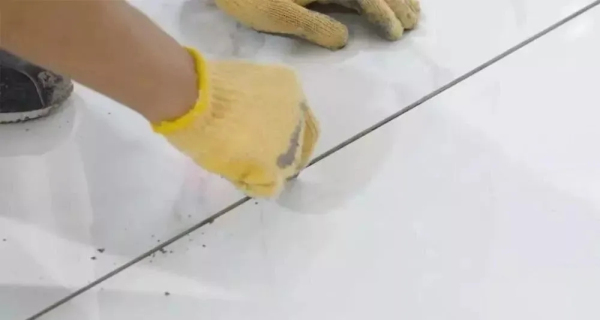

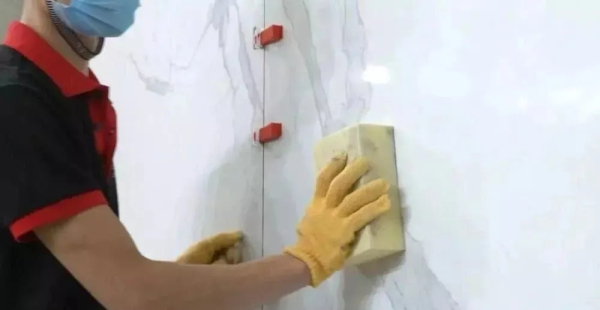

  08 缝隙清洁/ 地面施工在胶粘剂终凝前宜围闭严禁踩踏;胶粘剂施工后应在胶粘剂初步凝固而未完全凝固前 (24-48h内) ,用清缝工具将缝隙内粘附的胶粘剂清除。留缝应均匀,宽度一致缝隙填缝材料宜用柔性填缝剂,留缝宽度不宜少于3mm。

  09 表面清洁 / 在粘贴后发现岩板表面被污染,应在不造成岩板移位的前提下清除污物,在施工全部完毕7天后,可采用中性清洁剂进行彻底清洁。

  6.岩板墙面挂贴工艺流程

  01 弹线分格 / 按墙面基层处理和精找平流程处理好基层后,确定分段分格弹线及弹出基准线,同时设置完成面厚度标准点,以控制面层厚度及垂直平整度。

  02 岩板粘贴面安装结构件/ 采用背栓拓孔机在岩板粘贴面拓孔,安装不锈钢结构件固定在岩板上边沿。

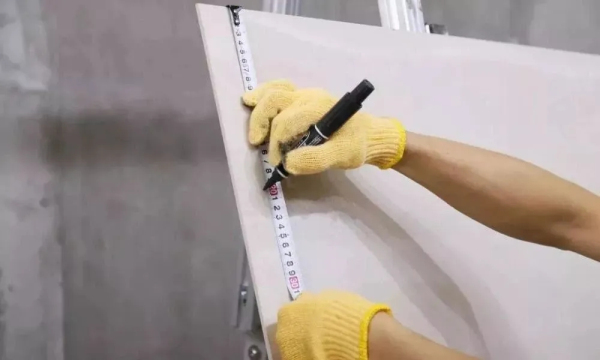

  ① 量尺寸:确定结构件的安装位置(建议每20cm~30cm之间处);

  ② 采用背栓拓孔机在岩板粘贴面拓孔,安装不锈钢结构件固定在岩板上边沿。

  ③ 根据根据结构件安装位置做好墙面打孔。

  03 刷涂界面剂/ 采用滚筒将界面剂均匀刷涂墙面/地面粘贴面,静置2h后方可粘贴。

  04 粘结材料制备/ 胶粘剂与水的配合比应根据产品说明书进行调配,用慢速电动搅拌器搅拌均匀后静置5~10min,再略搅拌后使用。

  05 粘贴面清理/ 粘贴面不应有灰尘及异物,避免粘贴效果影响,宜采用海绵清理粘贴面,并注意检查板材是否有裂纹。

  06 胶粘剂施工/ 将搅拌均匀的胶粘剂在板材和基面粘贴面平整的涂抹一层,然后用齿形刮板以夹角30°进行刮胶,板材与基面胶粘剂齿形的方向应平行,并将四边的胶粘剂做出倒角,基层和板材胶粘剂厚度宜为3-6mm;应均匀、饱满、无间断。

  07 岩板铺贴 / 岩板粘贴施工时,应按从下至上、自内至外的顺序沿基准线进行粘贴;搬运宜采用两个或两个以上手泵式钢架吸盘;胶粘剂涂抹完成后20min内应将岩板粘贴到基面上;铺贴时应采用垫脚保护。

  08 平整度调整 / 岩板粘贴到基面后,先揉压后再用振动器调整岩板至平整,宜用垫块调整面材的水平度或垂直度,岩板之间用找平器底座和插片进行找平,岩板缝隙宽度调整宜用缝隙伸缩器。

  09 结构件墙面固定/ 采用水泥钢钉将不锈钢结构件固定在墙上。

  10 缝隙清洁 / 地面施工在胶粘剂终凝前宜围闭严禁踩踏;胶粘剂施工后应在胶粘剂初步凝固而未完全凝固前 (24-48h内) ,用清缝工具将缝隙内粘附的胶粘剂清除。留缝应均匀 宽度一致缝隙填缝材料宜用柔性填缝剂,留缝宽度不宜少于3mm。

  11 表面清洁/ 在粘贴后发现岩板表面被污染,应在不造成岩板移位的前提下清除污物,在施工全部完毕7天后,可采用中性清洁剂进行彻底清洁。

  岩板家装案例

美家网的微信公众号二维码
推荐本文:
今日热点
更多>>
精彩专题 / Wonderful topic
更多>>
中国(佛山)陶瓷工业年会暨陶瓷行业荣耀榜
第八届中国(佛山)陶瓷工业发展年会视频
广东陶瓷工业执照大奖
  • 第七届中国(佛山)陶瓷发展年会暨陶瓷总评榜投票专题

    第七届中国(佛山)陶瓷发展年会暨陶瓷总评榜投票专题

  • 专题:第六届中国(佛山)陶瓷发展年会暨陶瓷十强企业授牌仪式

    专题:第六届中国(佛山)陶瓷发展年会暨陶瓷十强企业授牌仪式

  • 专题:2017第二届佛山陶瓷十强企业特别专题

    专题:2017第二届佛山陶瓷十强企业特别专题

  • 专题:中国陶瓷趋势论坛暨中国陶瓷十强企业总评榜

    专题:中国陶瓷趋势论坛暨中国陶瓷十强企业总评榜

行业焦点 / Industry focus
更多>>
