恭喜你!在装修前看到了这篇最靠谱的大板·薄板施工教程

/ by 美家网 浏览次数:

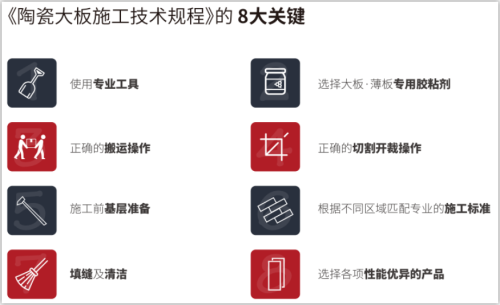

  顺成陶瓷集团作为国内首个《陶瓷大板施工技术规程》的主编单位之一,通过总结多年陶瓷大板生产制造和应用推广经验,从地面铺贴工艺、墙面薄贴和挂贴施工工艺入手,为陶瓷大板·薄板在施工工艺领域的操作标准进行了规范,有效解决了大板施工过程中出现的难题,同时也为大板施工工艺领域高技能人才培养,起到了积极的推进作用。

点击视频观看顺成大板·薄板施工教程

01大板·薄板铺贴攻略

  1.施工工具

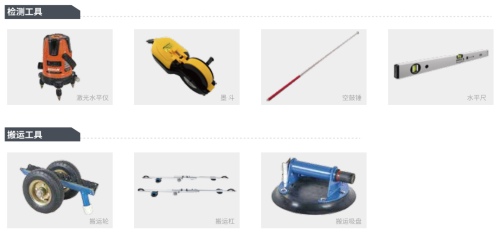

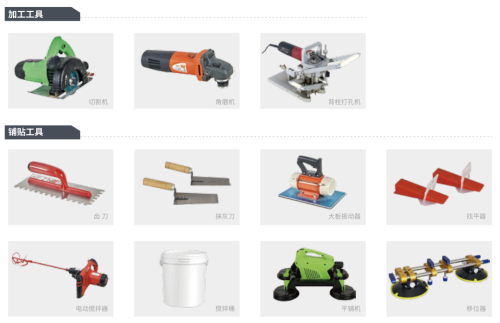

  工欲善其事必先利其器,在大板·薄板铺贴前,我们需要准备以下专业工具:瓷砖专用吸盘、移动固定架、瓷砖防护移动支架、水平尺、激光水平仪、贴墙贴地仪、齿形鏝刀、 钢抹浆刀、瓷砖找平器、推紧钳、平板振动器 (带胶垫)、填缝刮刀、电动切割机、卷尺、 清洁海绵、 电动搅拌器、搅拌桶、刮平板、缝隙伸缩器、开孔定位器、 手动切割器、钻孔机。

  2.施工前基层处理

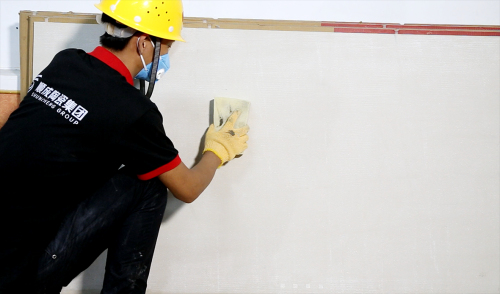

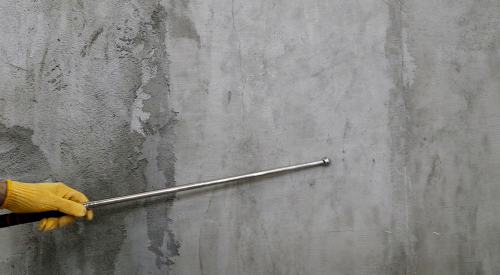

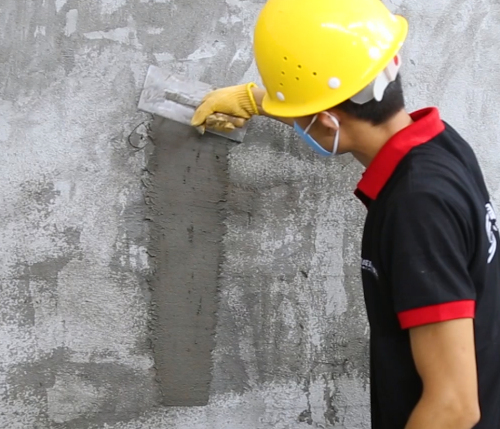

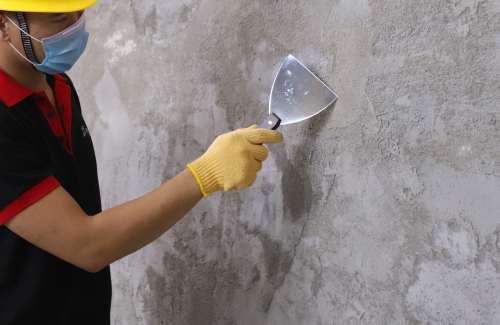

  铺贴前要全面检查基层垂直度、平整度、阴阳角方正度、抹灰层空鼓、裂缝等,并进行清洁和处理。

基层处理

  3.搬运及加工

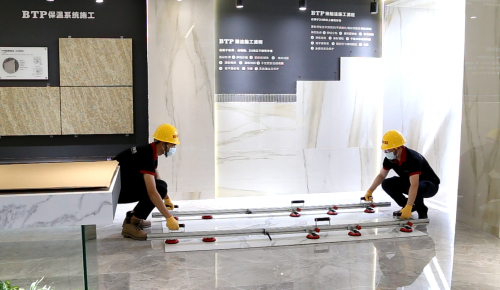

  在进行陶瓷大板·薄板搬运时,应采用符合要求的手泵吸盘或专业抬板杠进行搬抬,放至搬运车上运输,搬运放置过程中严禁单角着地。

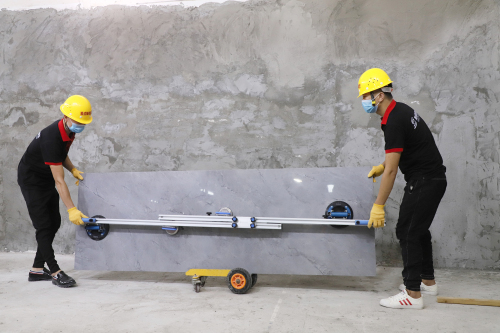

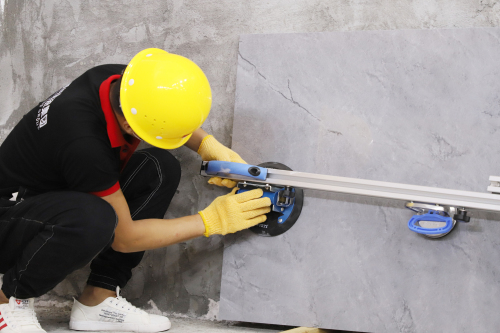

大板·薄板搬运

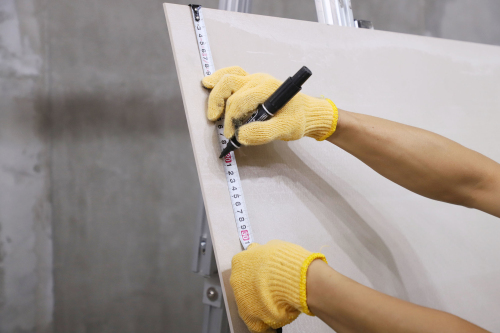

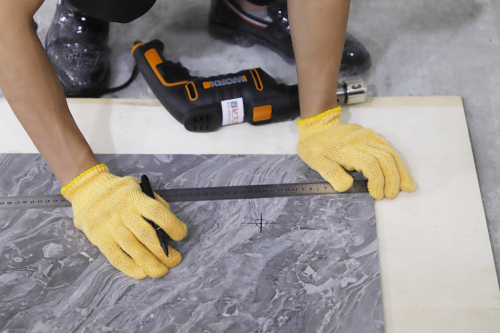

  大板·薄板铺贴过程中会需要切割倒角、开圆孔、开方孔等加工工序。测好尺寸,使用切割机、玻璃钻孔器等工具切割、开孔。

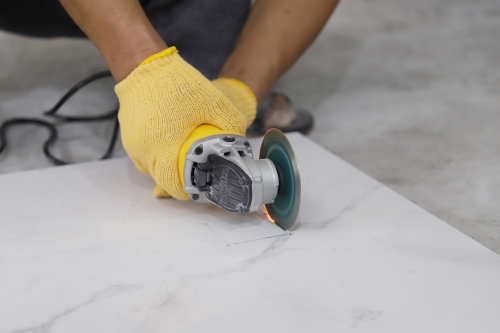

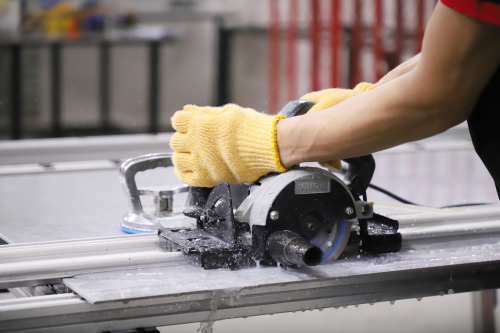

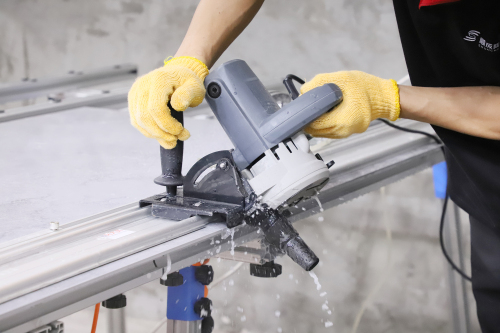

▲大板·薄板切割

▲大板·薄板切倒角

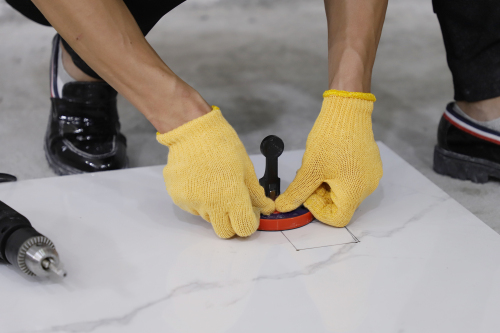

▲大板·薄板开圆孔

▲大板·薄板开方孔

  4.专用胶粘剂(瓷砖胶)

  铺贴大板·薄板时应使用专业的瓷砖胶,建议选用柔性瓷砖胶或C2ES级别及以上的瓷砖胶产品,禁止使用云石胶作为粘结剂铺贴大板。

  5.大板墙/地面湿贴工艺流程

  01 弹线分格

  按墙面基层处理和精找平流程处理好基层后,确定分段分格弹线及弹出基准线,同时设置完成面厚度标准点,以控制面层厚度及垂直平整度。

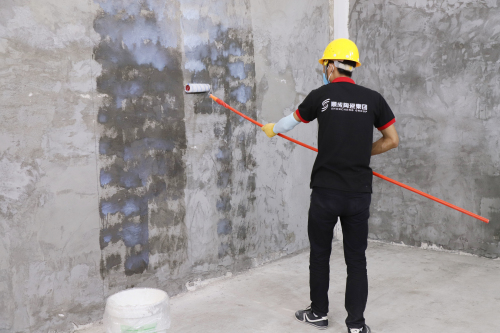

  02 刷涂界面剂

  采用滚筒将界面剂均匀刷涂墙面/地面粘贴面,静置2h后方可粘贴。

  03 粘结材料制备

  胶粘剂与水的配合比应根据产品说明书进行调配,用慢速电动搅拌器搅拌均匀后静置5~10min,再略搅拌后使用。

  04 粘贴面清理

  粘贴面不应有灰尘及异物,避免粘贴效果影响,宜采用海绵清理粘贴面,并注意检查板材是否有裂纹。

  05 胶粘剂施工

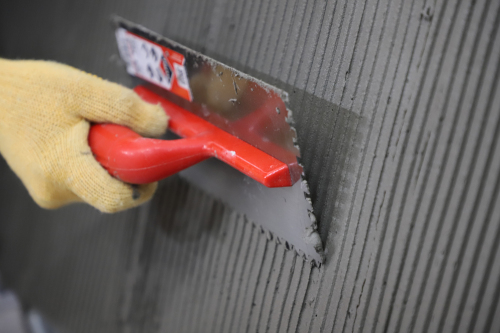

  将搅拌均匀的胶粘剂在板材和基面粘贴面平整的涂抹一层,然后用齿形刮板以夹角30°进行刮胶,板材与基面胶粘剂齿形的方向应平行,并将四边的胶粘剂做出倒角,基层和板材胶粘剂厚度宜为3-6mm;应均匀、饱满、无间断。

  06 陶瓷大板铺贴

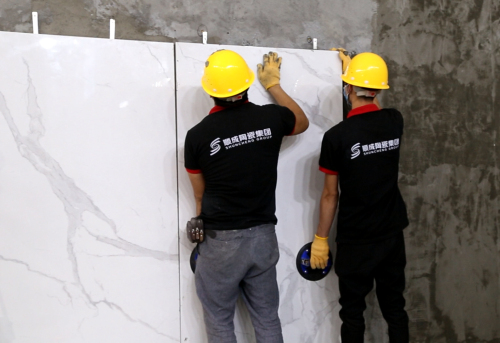

  陶瓷大板粘贴施工时,应按从下至上、自内至外的顺序沿基准线进行粘贴;搬运宜采用两个或两个以上手泵式钢架吸盘;胶粘剂涂抹完成后20min内应将大板粘贴到基面上;铺贴时应采用垫脚保护。

  07 平整度调整

  大板粘贴到基面后,先揉压后再用振动器调整大板至平整,宜用垫块调整面材的水平度或垂直度,大板之间用找平器底座和插片进行找平,大板缝隙宽度调整宜用缝隙伸缩器。

  08 缝隙清洁

  地面施工在胶粘剂终凝前宜围闭严禁踩踏;胶粘剂施工后应在胶粘剂初步凝固而未完全凝固前 (24-48h内) ,用清缝工具将缝隙内粘附的胶粘剂清除。留缝应均匀 宽度一致缝隙填缝材料宜用柔性填缝剂,留缝宽度不宜少于3mm。

  09 表面清洁

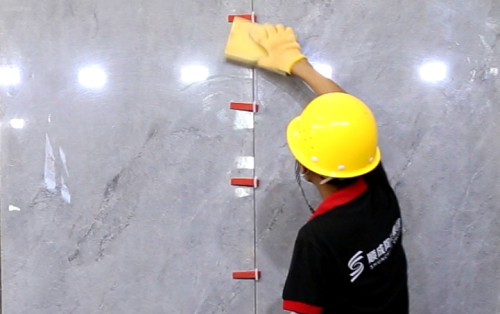

  在粘贴后发现大板表面被污染,应在不造成大板移位的前提下清除污物,在施工全部完毕7天后,可采用中性清洁剂进行彻底清洁。

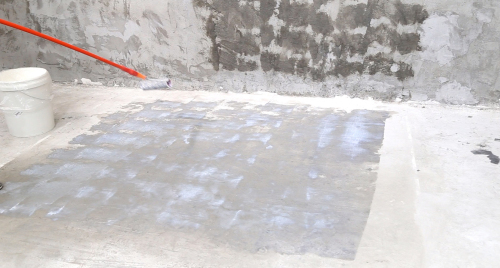

▲大板湿贴详细步骤

  6.大板墙面挂贴工艺流程

  01 弹线分格

  按墙面基层处理和精找平流程处理好基层后,确定分段分格弹线及弹出基准线,同时设置完成面厚度标准点,以控制面层厚度及垂直平整度。

  02 大板粘贴面安装结构件

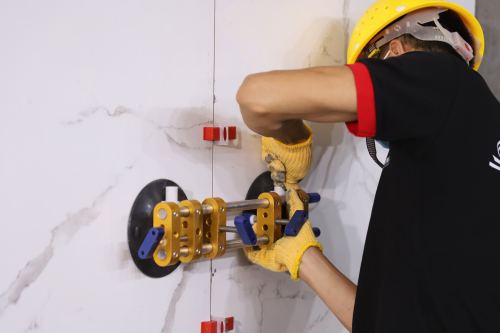

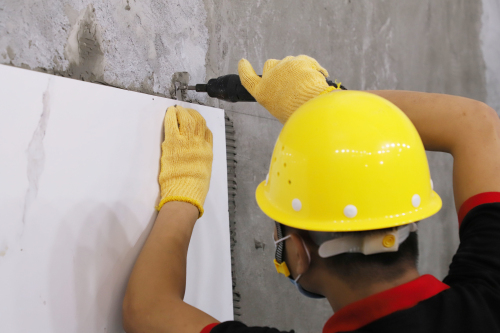

  采用背栓拓孔机在大板粘贴面拓孔,安装不锈钢结构件固定在大板上边沿。

  1) 量尺寸:确定结构件的安装位置(建议每20cm~30cm之间处);

  2) 采用背栓拓孔机在大板粘贴面拓孔,安装不锈钢结构件固定在大板上边沿。

  3) 根据根据结构件安装位置做好墙面打孔。

  03 刷涂界面剂

  采用滚筒将界面剂均匀刷涂墙面/地面粘贴面,静置2h后方可粘贴。

  04 粘结材料制备

  胶粘剂与水的配合比应根据产品说明书进行调配,用慢速电动搅拌器搅拌均匀后静置5~10min,再略搅拌后使用。

  05 粘贴面清理

  粘贴面不应有灰尘及异物,避免粘贴效果影响,宜采用海绵清理粘贴面,并注意检查板材是否有裂纹。

  06 胶粘剂施工

  将搅拌均匀的胶粘剂在板材和基面粘贴面平整的涂抹一层,然后用齿形刮板以夹角30°进行刮胶,板材与基面胶粘剂齿形的方向应平行,并将四边的胶粘剂做出倒角,基层和板材胶粘剂厚度宜为3-6mm;应均匀、饱满、无间断。

  07 陶瓷大板铺贴

  陶瓷大板粘贴施工时,应按从下至上、自内至外的顺序沿基准线进行粘贴;搬运宜采用两个或两个以上手泵式钢架吸盘;胶粘剂涂抹完成后20min内应将大板粘贴到基面上;铺贴时应采用垫脚保护。

  08 平整度调整

  大板粘贴到基面后,先揉压后再用振动器调整大板至平整,宜用垫块调整面材的水平度或垂直度,大板之间用找平器底座和插片进行找平,大板缝隙宽度调整宜用缝隙伸缩器。

  09 结构件墙面固定

  采用水泥钢钉将不锈钢结构件固定在墙上。

  10 缝隙清洁

  地面施工在胶粘剂终凝前宜围闭严禁踩踏;胶粘剂施工后应在胶粘剂初步凝固而未完全凝固前 (24-48h内) ,用清缝工具将缝隙内粘附的胶粘剂清除。留缝应均匀 宽度一致缝隙填缝材料宜用柔性填缝剂,留缝宽度不宜少于3mm。

  11 表面清洁

  在粘贴后发现大板表面被污染,应在不造成大板移位的前提下清除污物,在施工全部完毕7天后,可采用中性清洁剂进行彻底清洁。

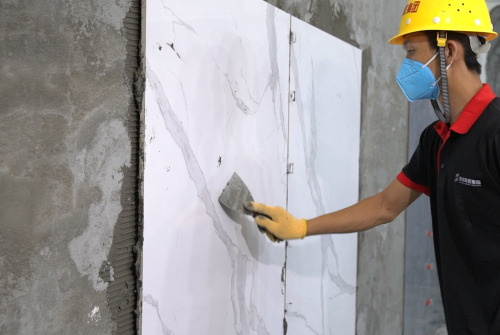

▲大板挂贴详细步骤

  7.薄板墙面湿贴工艺流程

  01 弹线分格

  按墙面基层处理和精找平流程处理好基层后,确定分段分格弹线及弹出基准线,同时设置完成面厚度标准点,以控制面层厚度及垂直平整度。

  02 粘结材料制备

  胶粘剂与水的配合比应根据产品说明书进行调配,用慢速电动搅拌器搅拌均匀后静置5~10min,再略搅拌后使用。

  03 刷涂界面剂

  采用滚筒将界面剂均匀刷涂墙面/地面粘贴面,静置2h后方可粘贴。

  04 粘贴面清理

  粘贴面不应有灰尘及异物,避免粘贴效果影响,宜采用海绵清理粘贴面,并注意检查板材是否有裂纹。

  05 胶粘剂施工

  将搅拌均匀的胶粘剂在板材和基面粘贴面平整的涂抹一层,然后用齿形刮板以夹角30°进行刮胶,板材与基面胶粘剂齿形的方向应平行,并将四边的胶粘剂做出倒角。基面胶粘剂厚度宜为3-6mm,板材胶粘剂厚度宜为1-2mm,应均匀、饱满、无间断。

  06 薄板铺贴

  陶瓷薄板粘贴施工时,应按从下至上、自内至外的顺序沿基准线进行粘贴;搬运宜采用两个或两个以上手泵式钢架吸盘;胶粘剂涂抹完成后20min内应将薄板粘贴到基面上;铺贴时应采用垫脚保护。

  07 平整度调整

  薄板粘贴到基面后,先揉压后再用振动器调整薄板至平整,宜用垫块调整面材的水平度或垂直度,薄板之间用找平器底座和插片进行找平,薄板缝隙宽度调整宜用缝隙伸缩器。

  08 缝隙清洁

  胶粘剂施工后应在胶粘剂初步凝固而未完全凝固前(24-48h内),用清缝工具将缝隙内粘附的胶粘剂清除。留缝应均匀宽度一致,缝隙填缝材料宜用柔性填缝剂,留缝宽度不宜少于3mm。

  09 表面清洁

  在粘贴后发现薄板表面被污染,应在不造成薄板移位的前提下清除污物,在施工全部完毕7天后,可采用中性清洁剂进行彻底清洁。

  8.薄板墙面挂贴工艺流程

  01 弹线分格

  按墙面基层处理和精找平流程处理好基层后,确定分段分格弹线及弹出基准线,同时设置完成面厚度标准点,以控制面层厚度及垂直平整度。

  02 薄板粘贴面安装T形不锈钢结构件

  1)量尺寸:确定结构件的安装位置(建议每20cm~30cm之间处);

  2)采用大板贴面专用胶(快速定位—抗位移性;强力粘接—抗拉伸剪切强度;环保无味);将T形不锈钢结构件粘贴在薄板粘贴面上边沿;

  3)根据根据结构件安装位置做好墙面打孔。

  03 刷涂界面剂

  采用滚筒将界面剂均匀刷涂墙面/地面粘贴面,静置2h后方可粘贴。

  04 粘结材料制备

  胶粘剂与水的配合比应根据产品说明书进行调配,用慢速电动搅拌器搅拌均匀后静置5~10min,再略搅拌后使用。

  05 粘贴面清理

  粘贴面不应有灰尘及异物,避免粘贴效果影响,宜采用海绵清理粘贴面,并注意检查板材是否有裂纹。

  06 胶粘剂施工

  将搅拌均匀的胶粘剂在板材和基面粘贴面平整的涂抹一层,然后用齿形刮板以夹角30°进行刮胶,板材与基面胶粘剂齿形的方向应平行,并将四边的胶粘剂做出倒角。基面胶粘剂厚度宜为3-6mm,板材胶粘剂厚度宜为1-2mm,应均匀、饱满、无间断。

  07 薄板铺贴

  陶瓷薄板粘贴施工时,应按从下至上、自内至外的顺序沿基准线进行粘贴;搬运宜采用两个或两个以上手泵式钢架吸盘;胶粘剂涂抹完成后20min内应将薄板粘贴到基面上;铺贴时应采用垫脚保护。

  08 平整度调整

  薄板粘贴到基面后,先揉压后再用振动器调整薄板至平整,宜用垫块调整面材的水平度或垂直度,薄板之间用找平器底座和插片进行找平,薄板缝隙宽度调整宜用缝隙伸缩器。

  09 结构件墙面固定

  使用水泥钢钉将不锈钢结构件固定在墙上。

  10 缝隙清洁

  墙面施工在胶粘剂终凝前,宜用有效可靠的侧向支护;胶粘剂施工后,应在胶粘剂初步凝固而未完全凝固前(24-48h内),用清缝工具将缝隙内粘附的胶粘剂清除。留缝应均匀,宽度一致,缝隙填缝材料宜用柔性填缝剂,留缝宽度不宜少于3mm。

  11 表面清洁

  在粘贴后发现薄板表面被污染,应在不造成薄板移位的前提下清除污物,在施工全部完毕7天后,可采用中性清洁剂进行彻底清洁。

▲薄板挂贴详细步骤

02顺成大板·薄板空间欣赏

  顺成陶瓷大板·薄板,采用行业领先的专利配方,从大自然中汲取灵感,经顶级团队原创设计,色感、触感、质感都得到极致还原,浑然天成。如此出色的产品应用到空间装饰中,让空间尽显灵动、高端、大气。

大堂

大堂

客厅

客厅

客厅

厨房

厨房

餐厅

餐厅

卧室

卫浴间

卫浴间

  顺成陶瓷大板·薄板的优秀表现,引领了现代空间设计的流行趋势。未来,顺成将继续在产品品质、设计美感、空间体验以及售后服务上为用户打造顺居空间、顺意生活。

美家网的微信公众号二维码
推荐本文:
今日热点
更多>>
精彩专题 / Wonderful topic
更多>>
中国(佛山)陶瓷工业年会暨陶瓷行业荣耀榜
第八届中国(佛山)陶瓷工业发展年会视频
广东陶瓷工业执照大奖
  • 第七届中国(佛山)陶瓷发展年会暨陶瓷总评榜投票专题

    第七届中国(佛山)陶瓷发展年会暨陶瓷总评榜投票专题

  • 专题:第六届中国(佛山)陶瓷发展年会暨陶瓷十强企业授牌仪式

    专题:第六届中国(佛山)陶瓷发展年会暨陶瓷十强企业授牌仪式

  • 专题:2017第二届佛山陶瓷十强企业特别专题

    专题:2017第二届佛山陶瓷十强企业特别专题

  • 专题:中国陶瓷趋势论坛暨中国陶瓷十强企业总评榜

    专题:中国陶瓷趋势论坛暨中国陶瓷十强企业总评榜

行业焦点 / Industry focus
更多>>
